El EPRE apura a Naturgy: el verano acecha y hay transformadores que todavía no están conectados

El EPRE auditó las obras eléctricas de San Juan y encontró un 83% de avance, pero hay transformadores que siguen sin conectarse. Con el verano encima, el organismo intimó a Naturgy a acelerar los trabajos. ¿Llegan a tiempo?

· 4 min de lectura
El EPRE apura a Naturgy: el verano acecha y hay transformadores que todavía no están conectados
El EPRE apura a Naturgy: el verano acecha y hay transformadores que todavía no están conectados

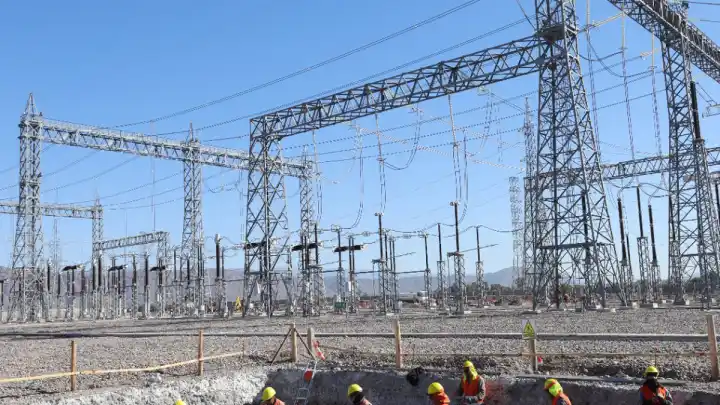

El Ente Provincial Regulador de la Electricidad (EPRE) puso la lupa sobre las obras de la red eléctrica sanjuanina y encontró un panorama de avances desparejos: mientras algunas estaciones ya están terminadas, hay equipos clave que siguen sin entrar en servicio a poco de que arranque la temporada de mayor consumo.

Según informó el organismo, la primera etapa del Plan de Inversiones de Referencia 2026-2031 alcanzó un 83% de avance sobre el monto presupuestado a septiembre de 2026. El programa total contempla una inversión de $28.011.221.140 para fortalecer la red de distribución, con trabajos en estaciones transformadoras, equipamiento y mejoras en instalaciones estratégicas.

La auditoría se hizo con relevamientos técnicos en terreno para verificar cómo viene la ejecución de las obras a cargo de Naturgy San Juan S.A. El financiamiento combina créditos de la Subsecretaría de Energía Eléctrica de la Nación —bajo el régimen de incentivo al buen pagador— con fondos del plan de inversiones incorporados a la tarifa provincial.

Qué encontró la auditoría

Uno de los puntos supervisados es la ampliación del Campo de Transformación N.º 2 de la Estación Transformadora Albardón-Chimbas, de 132 kV. Las obras civiles y el equipamiento muestran progreso, pero el nuevo transformador de potencia todavía está en fabricación.

También se revisaron los trabajos de distribución en la Estación Transformadora San Juan Sur y la ampliación de la ET Ischigualasto. En paralelo, las obras edilicias de las estaciones Sargento Cabral (Rivadavia) y Pistacho (25 de Mayo) están concluidas o en su etapa final de cierre. Lo mismo ocurre en Cerrillo (Sarmiento), Casa de Gobierno y Caleras/Termas (Albardón).

En la ET Sargento Cabral, el montaje de celdas de 33 kV y 13,2 kV llegó al 98%, mientras sigue el cableado de control. En la Estación Transformadora Olivos, en tanto, el montaje de celdas ya está 100% completo.

El equipamiento para Pistacho, Caleras/Termas, Cerrillo e Ischigualasto ya fue adquirido y espera en depósito técnico su instalación.

Transformadores: montados, pero no operativos

El EPRE también verificó la provisión de transformadores de potencia. El destinado a Sargento Cabral ya está montado sobre su base definitiva. Los de San Martín, 25 de Mayo, 9 de Julio y SCOP fueron descargados en sus predios para avanzar con el montaje, la adecuación de fundaciones y el conexionado.

El organismo aclaró que tener los equipos adquiridos o montados no significa que estén funcionando: para que operen hay que completar las conexiones y las instalaciones asociadas.

La intimación por los plazos

El punto más caliente de la evaluación son los tiempos. Con el verano a la vuelta de la esquina y la demanda eléctrica en alza, el EPRE intimó formalmente a Naturgy San Juan a acelerar las interconexiones y las obras complementarias necesarias para poner en servicio los transformadores.

Además, le exigió la presentación de cronogramas ejecutivos para las líneas de distribución y para los trabajos que registran demoras o postergaciones respecto de la planificación original.

Otras obras en carpeta

El plan de inversiones se complementa con acciones de adecuación y remediación integral dispuestas por el regulador. Entre ellas figuran la normalización de la Estación Transformadora Huaco y la construcción de un nuevo alimentador de 33 kV entre CAVIC y Pueyrredón.

También se contempla la instalación de antenas de conexión satelital de órbita baja para mejorar la conectividad de instalaciones ubicadas en zonas remotas o de difícil acceso.

El EPRE anticipó que seguirá con auditorías periódicas para controlar el cumplimiento de los cronogramas y verificar que los fondos se traduzcan en mejoras concretas en seguridad, resiliencia y confiabilidad del servicio eléctrico provincial.

La próxima etapa será decisiva: si las obras pendientes y las interconexiones no se completan a tiempo, el sistema podría quedar al límite cuando el verano apriete.

Más para leer

El Niño frenó la minería en San Juan: los perforistas no saben cuándo arrancan y ya perdieron contrataciones
Economía
El Jeep Avenger ya se puede reservar en San Juan: por qué llega producido en la región
Economía
Viajaron a Chile para destrabar inversiones mineras, pero volvieron con un problema sin resolver
Economía
San Juan ya no depende de nadie: el laboratorio minero que analizará todo en Pocito
Economía
San Juan pone $1.000 millones sobre la mesa: qué tiene que hacer una PyME minera para acceder
Economía
El nuevo Jeep que llega a San Juan ya tiene fecha para reservar: el dato que muchos esperaban
Economía
