La obra eléctrica que promete cambiar el suministro en el Gran Resistencia entra en su recta final
¿Sabés qué obra eléctrica podría evitar los cortes de luz en el Gran Resistencia? Los detalles de la megaobra que entra en su etapa final.
La nueva Línea de Alta Tensión Puerto Bastiani–Puerto Vilelas, clave para el sistema eléctrico del Chaco, ingresa en su etapa definitiva. Los trabajos de vinculación y puesta en servicio se realizarán entre el miércoles 22 y el viernes 24 de julio, según informaron desde el Gobierno provincial.
La iniciativa, impulsada por el Ministerio de Infraestructura y Servicios Públicos con la participación de Secheep, busca robustecer el sistema energético provincial y mejorar la calidad del suministro para miles de usuarios en el Gran Resistencia y la zona este.
¿Qué incluye la megaobra?
El proyecto contempla la construcción de una Estación Transformadora 132/33/13,2 kV en Puerto Bastiani y una Línea de Alta Tensión doble terna de 132 kV, con una extensión de 41 kilómetros. Esta línea conectará la nueva estación con la Estación Transformadora de Puerto Vilelas, en el sur del área metropolitana.
El presidente de Secheep, José Bistoletti, destacó que se trata de “una obra clave para el sistema energético provincial, especialmente para la zona este y el área metropolitana”. Además, recordó que la iniciativa estuvo paralizada durante varios años por falta de permisos, situación que se revirtió gracias a las gestiones del gobernador Leandro Zdero y su equipo.
Trabajos finales y posibles cortes
Las tareas de vinculación se desarrollarán entre las estaciones transformadoras de Puerto Bastiani y Puerto Vilelas. Para ello, será necesario desafectar de manera transitoria dos líneas aéreas de alta tensión existentes, permitiendo el cruce de la nueva infraestructura.
Desde el área operativa de Secheep informaron que, según los niveles de demanda previstos y en condiciones climáticas normales, no se prevén cortes de suministro en el Gran Resistencia. No obstante, aclararon que si ocurriera un evento extraordinario en alguna de las líneas en servicio, podrían registrarse interrupciones parciales y temporarias en algunos sectores.

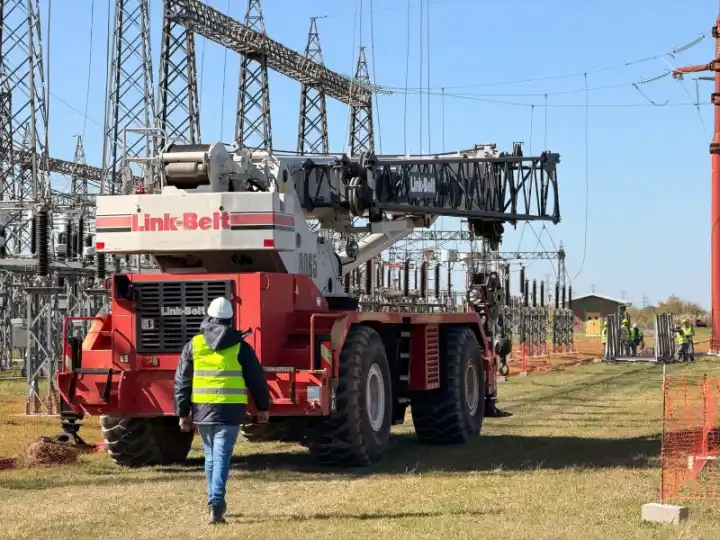

Días atrás, el ministro de Infraestructura, Hugo Domínguez, y el subsecretario de Energía, Joaquín Sabadini, recorrieron el tramo final de los trabajos. Sabadini destacó que ya se montó la última torre y comienza la etapa de vinculación de la línea de 132 kV, que fortalecerá el servicio en Resistencia y localidades vecinas.
Domínguez remarcó que la provincia ingresó en la fase final de “una obra esencial para fortalecer el sistema eléctrico provincial, mejorar la calidad del servicio y acompañar el crecimiento de la demanda energética”.
La megaobra incluyó 41 kilómetros de línea de alta tensión de doble terna, 125 torres metálicas y un trazado que atraviesa lagunas, humedales, rutas nacionales y provinciales, vías ferroviarias y zonas rurales. Se consolida así como una de las inversiones energéticas más importantes para el desarrollo de la infraestructura eléctrica del Chaco.
