Yacyretá: la maniobra de 3 horas y media con una pieza de 32 toneladas que marca un antes y un después en Aña Cuá
Un ingeniero siguió con atención cada movimiento de una grúa de 200 toneladas. La pieza de 32 toneladas giró 180 grados y descendió al pozo de la turbina N°1. Lo que viene después pesa casi ocho veces más.
La Entidad Binacional Yacyretá (EBY) concretó este viernes 30 de octubre el descenso de la primera pieza electromecánica fija de la turbina de la Unidad N°1 en Aña Cuá. Se trata del revestimiento metálico del tubo de aspiración, un componente de 32 toneladas fabricado por la firma paraguaya CIE SA bajo el contrato con la alemana Voith Hydro Ltda.

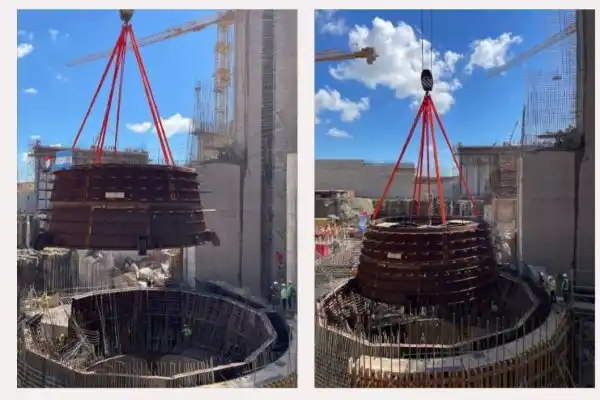

La operación, que demandó aproximadamente tres horas y media, consistió en trasladar la pieza desde su área de prearmado hasta una grúa de 200 toneladas de capacidad. Esa grúa la izó, le hizo un giro de 180 grados y la bajó a su posición final en el pozo de la turbina.
El ingeniero Carlos Yorg, gerente del proyecto Aña Cuá, destacó la importancia del avance: "Es un hito muy importante y es la primera de las tres que vamos a instalar en el transcurso de la ejecución de la obra". Y agregó: "Para nosotros es un motivo de orgullo, poder completar este hito tan significativo para el avance de la obra y que nos permitirá acercarnos cada día más al inicio de la operación comercial de este proyecto".
El cronograma que sigue
Según informó Yorg, el próximo paso de relevancia está previsto para mediados de diciembre de 2026: la instalación del primer pre-distribuidor de la turbina N°1, una pieza mecánica de mayor porte que pesa alrededor de 240 toneladas. Ese anillo estructural permitirá dirigir el flujo de agua desde la cámara espiral hacia el distribuidor y las turbinas cuando el proyecto entre en operación comercial.
Por su parte, el ingeniero Pedro Patiño, representante del consorcio constructor, subrayó el cumplimiento de un hito clave con el inicio del descenso de la primera parte fija de la turbina en la Unidad 1. Explicó que se trata del pozo de la turbina, una estructura de transición de aproximadamente 32 toneladas que conecta la descarga del flujo con el tubo aspirador.
Patiño detalló la maniobra: "Es el traslado de la pieza desde su área de prearmado hasta una grúa de 200 toneladas de capacidad, la cual se encarga de izarla, realizar un giro de 180 grados y bajarla a su posición final en el pozo". Además, señaló que el momento más crítico es el izado y posicionamiento del elemento, tras lo cual se realizan rigurosos ajustes topográficos y de localización antes del hormigonado definitivo.
La colocación de esta primera pieza fija representa un avance concreto en la ejecución de la obra civil y electromecánica de Aña Cuá, un proyecto que apunta a ampliar la capacidad de generación de Yacyretá.
